1 历史沿革[size=1em]编辑
建设历史1984年,武汉市组织有关部门和专家,探讨武汉轨道交通。 1992年10月,武汉市轨道交通建设办公室(公司)成立,编制《武汉市轻轨交通一号线首期工程项目建议书》。 1993年08月,北京市城建设计院编制了《武汉市轻轨交通一号线一期、二期工程可行性研究报告》 1994年06月,中国国际工程咨询公司对北京城建设计院的“一号线预可行性研究报告”进行评估。 1998年11月,市规划设计研究院完成《武汉轻轨交通一号线一期工程综合规划》。 1999年10月,国家计委批准立项。12月,市轨道办委托铁道部第四勘测设计院为一号线一期工程总体设计单位。 2000年04月,铁四院完成总体设计。 2000年12月28日,武汉轨道交通1号线一期开工。 2002年06月,武汉轨道交通1号线一期主体工程基本完工。 2002年12月30日,武汉轨道交通1号线一期轨道铺设工作开始。 2003年6月2日,武汉轨道交通1号线一期轨道铺设工作全部完成。 2003年9月1日,武汉轨道交通1号线首列车在长春下线。 2003年11月18日,武汉轨道交通1号线开始上线调试。 2003年12月22日,武汉轨道交通1号线开始为期半年试运行。 2004年6月30日,票价确定:单一票制3元,支持任何公交卡。 2004年07月28日,武汉轨道交通1号线进入观光试运营,一期全长10.234公里,设站点10座。 2005年12月15日,武汉轨道交通1号线二期工程东段开工建设,西段开始铺设管道,为开工做前期准备。按照国家发改委的批复,武汉轨道交通1号线二期全长18.448公里,全线高架,总投资51亿元。 2010年6月12日,轨道交通1号线二期全线试车。1号线的最高时速可达到80公里,平均时速36.5公里。1号线一期运行时速为60至70公里。 2010年07月20日,轨道交通1号线二期试运行。 2010年07月28日,轨道交通1号线二期试运营。 2011年04月28日,轨道交通1号线三期汉口北延长线开工建设。 2013年09月,轨道交通1号线三期汉口北延长线全线区间桥梁贯通,车站结构全部完成,全线轨通。 2013年11月25日,轨道交通1号线三期汉口北延长线实现电通。 2013年12月25日,轨道交通1号线三期汉口北延长线开始全线试运行。 2014年05月28日,轨道交通1号线三期汉口北延长线实现试运营。 2017年5月份,轨道交通1号线四期径河延长线3座车站码头潭公园站、三店站、径河站,预计将完成轨道铺设。 [4] 2017年12月26日,轨道交通1号线四期径河延伸线于上午8时58分开通试运营。[5]
建设步骤地铁1号线曾经准备通过武汉长江二桥过江,沿徐东大街及中北路、中南路,直至武昌傅家坡。在修建二桥时曾为此预留了3个可拆卸钢架,允许1号线借桥面中间两股车道过江。后因长江二桥车流量远超预期而作罢,预留结构也在2003年长江二桥大修后拆除。 武汉地铁1号线1期线路在汉口的走的是拆除原京汉铁路汉口城区段后修建的京汉大道,所以从某种意义上来讲,地铁1号线继承了京汉铁路的衣钵。其中地铁1号线的循礼门站及大智路站,正好在原京汉铁路循礼门火车站及大智门火车站的原址附近。
武汉轨道交通1号线一期全长10.6公里,全线设高架宗关站、太平洋站、硚口路站、崇仁路站、利济北路站、友谊路站、循礼门站、大智路站、三阳路站、黄浦路站,全线共设10个车站,于2004年07月28日通车,其中太平洋站于2006年4月8日开通。[6]

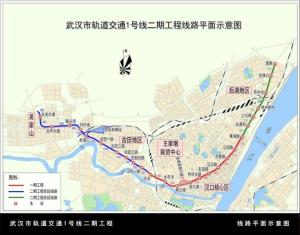

武汉轨道交通1号线二期工程分东西两段,正线全长18.25公里,其中西段工程从宗关至吴家山,长11.26公里设汉西一路站、古田四路站、古田三路站、古田二路站、古田一路站、舵落口站、竹叶海站、额头湾站、五环大道站、东吴大道站10座车站;东段工程由黄埔路至堤角,长6.99公里,设头道街站、二七路站、徐州新村站、丹水池站、新荣站、堤角站6座车站。 二期工程与一期工程合用控制中心,并在古田新建车辆段及综合维修基地1座,在古田二路和二七路设主变电站。工程采用与1号线一期工程相同的标准与制式。工程采用采用B型车,4辆编组,设计最高行车速度80公里/小时,系统设计最大运输能力2.85万人次/小时。 轨道交通1号线二期通车后,全长达28.8公里。武汉地铁集团介绍,武汉轨道交通一号线全线列车采用全自动驾驶功能,听从计算机指挥,可以无人驾驶;出发或遇相交轨道时,列车会自动选择方向;行驶中,列车按运营时刻表自动控制加减速,准点抵达各站;遇紧急情况,列车紧急刹车停在安全距离内;进站“定点”停车,自动对准站台划定的旅客上车线;跑到终点,列车自动折返。 轨道交通1号线二期15个站点全部配建有公厕,男女分设有2—3个蹲位;每个站点都设计了自行车棚,车位总数达2000个,市民可方便地骑自行车到地铁站换乘。 此外,一期只有盲道和无障碍坡道,二期则在每个站增加了残疾人使用的垂直升降电梯,直达站台;二期有13个站点设计有广场或绿化节点,位于进出站口或站点过街天桥的上桥处;二期车辆是“鼓肚子”造型,坐车人感觉更宽敞;车轮上增由Ⅱ了防震装置,乘坐感觉更平稳,车辆之间的车钩设计了缓冲装置,遇突然刹车可将撞击的“副作用”减到最小;车轮上的吸音设计可以降噪9分贝,夜间行驶安静。 据悉,试运营期间,轨道交通1号线二期将安排上线列车18列,行车间距6分钟,运能9500人/小时,能满足高峰小时最大断面客流的需要。年内,还将增加上线列车数量,行车间距缩短到5分钟。[7]

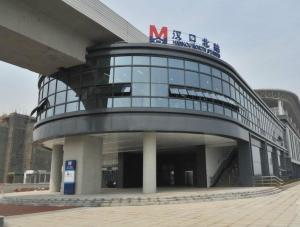

轨道交通1号线汉口北延长线于2014年5月28日开通,汉口北延长线也是全线为高架线路,全长5.72公里,设滕子岗站、滠口新城站、汉口北站3座高架车站,平均站间距为1845米。该延长线起于堤角站,上跨张公堤,沿解放大道下延线北行,随后线路向北延伸,先后跨过朱家河和三环线,最终抵达位于汉口北大道北侧的汉口北终点站。从堤角站出发,抵达滕子岗站和滠口新城站,站与站之间仅需1分钟的路程。从滠口新城站驶往终点站、轻轨最大站汉口北站,这两站相隔3400余米,约5分钟路程,全程仅需10分钟。[8] 汉口北站汉口北工程在原有成熟技术的基础上进行了大胆创新,新建的3座车站雨棚进行了人性化设计处理。滕子岗、滠口新城站台雨棚沿用1号线曲线倒三角形空间钢管桁架结构;而汉口北站台雨棚则采用四角锥网架结构,该结构使站台显得更加通透敞亮,给乘客带来舒适感。 1号线从东吴大道至堤角站单程运行时间58分钟,汉口北延长线开通后,1号线正线将长达34.57公里,初步估算,从东吴大道至汉口北全程耗时70余分钟。 汉口北站后,巨龙大道北侧将新增停车场1处,位于武汉市堤角~汉口北地方铁路工程终点的东北端,为地面式停车场,面积86557.47㎡,合129.8亩,主要包括综合办公楼、停车列检库、工程车库、月检库、材料库、洗车库、变电所、污水处理站等建筑,房屋建筑总面积约17913㎡。停车场设出入场线与正线连接,出入场线最小曲线半径为200m,最大线路纵坡为28‰,出入段线长870m,双线,全高架,跨越泵站河,进入停车场场区后逐渐落地。停车场设有停车列检库(14股道)、月检库(2股道)、工程车库(1股道)、洗车库(1股道)。 初期,轨道交通1号线汉口北延长线与轨道交通1号线一、二期工程通过大小交路(汉口北至东吴大道为大交路,堤角至东吴大道为小交路)方式进行运营。后期,随着汉口北的客流增加,地铁运营公司会调整行车模式,撤销小交路,采取东吴大道至汉口北的单一大交路的方式行车。 1号线汉口北延长线的开通试运营,将使1号线延伸至黄陂区汉口北大市场,并将吴家山开发区、汉口中心区、堤角后湖大型居住区及快速发展的汉口北联系起来,真正形成一条贯穿汉口东西方向的骨架线路,也是衔接汉口北地区与城市中心区的一条重要客运交通走廊。该工程的开通试运营将进一步改善汉口北地区出行状况,推进汉口北市场群建设,增强武汉商贸辐射力,促进武汉商贸业发展,同时也将对武汉市拓展城市空间、调整产业结构、促进经济发展具有非常重要的意义。
根据2010~2020年武汉市城市总体规划,在建的轨道交通1号线计划增加吴家山到东山支线(当时称武汉轨道交通23号线),设舵落口站- 走马岭站- 东山站- 毛陈站-孝感东站,远期预留新墩、荷包湖设站条件。东山线属武汉新城轨道交通,从吴家山沿107国道到孝南东山镇并延伸到孝感东。后来该计划取消。

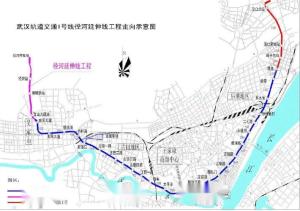

2011年12月,武汉地铁集团完成了地铁1号线东西湖径河延长线的可行性研究报告,并上报给省发改委,但由于该项目不在国家批复的《武汉市城市快速轨道交通建设规划(2010-2017)》之列,省发改委没有受理。 2014年3月,《武汉市第三轮轨道交通建设规划》通过市政府常务会,并上报国家发改委。 2014年8月,国家发改委已组织专家来汉召开现场评估会。会议决定,原则同意1号线径河延伸线(码头潭公园站~径河站)等10条线(段)纳入本轮建设规划。 2015年3月,武汉市轨道交通1号线径河延伸线工程环境影响评价公众参与第二次公示。 2015年6月12日,国家发展改革委以发改基础【2015】1367号文批复同意《武汉市城市轨道交通第三期建设规划(2015—2021年)》。本轮建设规划包括1号线延伸工程。 1 号线径河延伸线工程线路全长3.97km,高架敷设,共设3 座车站。工程不设主变电所,采用分散供电方式,在东吴大道站——径河段就近引入2 回10kV电源向新建的3 座高架车站和径河停车场供电。工程采用 B 型车4 辆编组,最高运行速度为90km/h。工程采用 DC750V 接触轨下部受电。 径河延伸线的3个车站分别为码头潭公园站、三店站及径河站,均为三层高架车站,有效站台长度为80m。其中码头潭公园站是1号线唯一一个特色站。各车站均采用半开敞式站台,站厅、公共区不设空调。站务用房设空调。 1号线径河延伸线原计划新建径河停车场在径河站以北,后取消。 设计推荐简支单箱梁作为高架区间的主要上部结构型式。一般地段简支梁采用满堂支架现浇施工法,跨越径河简支梁采用移动模架施工法。全线还是以菱形墩为主,均用于双线线间距小于等于 4.0m 处。根据线路在道路平面上的位置、立墩的需要部分墩设为门式刚架墩、T 墩。 轨距:1435mm。 钢轨:正线、折返线采用 60kg/m 钢轨,停车场线路采用50kg/m 钢轨。 扣件:WJ-2 型扣件,弹条I 型扣件和检查坑扣件。 道床:正线推荐采用支承块承轨台式混凝土整体道床,停车场采用碎石道床。 道岔:正线、辅助线采用60kg/m 钢轨9 号单开道岔及交叉渡线,停车场线采用50kg/m 钢轨7 号道岔及交叉渡线。
|
