濠河景区提升工程包括沿线道路两侧架空线路的入地改造。目前,二期工程已经启动,预计6月中下旬可全部完成。

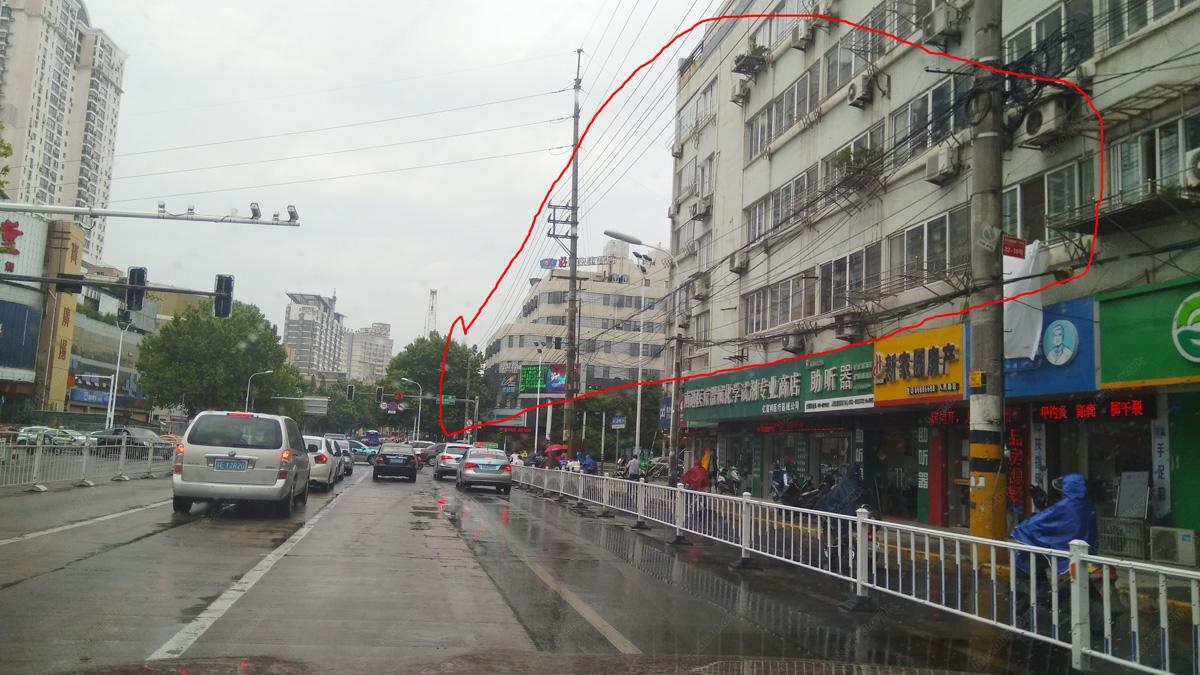

上午,在崇川区濠东路王府大厦东侧,十多名供 电公司工作人员正在进行电力杆线迁移前的准备。 由于地处交通要道、人流车流量大、施工作业面狭小,工作人员采取错峰、灵活施工的方式,白天施工时间控制在9点至16点,涉及车辆必经路段的施工则安排在20点至22点,既避开白天道路通行高峰,也将施工噪声对周边居民的影响降到最低。
濠河景区提升改造工程,共涉及9条10kV架空线路的入地改造,分为两个阶段实施。一期涉及城山路、濠东路(濠南路-三元桥)、启秀路、健康路,共7条线路,已于去年8月底完成。二期主要对濠东路(人民路-濠南路) 两侧2条10kV架空线路进行改造,目前土建施工已接近尾声,预计6月中下旬完成电力驳接,之后,天空中再也没有纵横交错的电线电缆,原先密布在濠河沿线道路两侧的电线杆、交接箱,也将大为减少。
2019年以来,国网南通供 电公司相继完成了濠河一期、工农北路(人民路-江海大道)、洪江路(世纪大道-长江中路)、世纪大道等路段的电力杆线迁改,共涉及50公里线路。今年,供 电公司还将陆续对战胜路、老通启路、新港闸路等地的杆线进行迁改。
来源:掌上南通客户端
