濠滨论坛

点击扫描二维码

查看: 1459|回复: 0

[新闻快讯] 盛东如东海上风电项目首台5MW风机安装完成

[复制链接]

该用户从未签到

发表于 2020-3-19 09:31 | 显示全部楼层 |阅读模式
近日,盛东如东海上风电项目首战告捷,复工后首台风机安装施工完成。

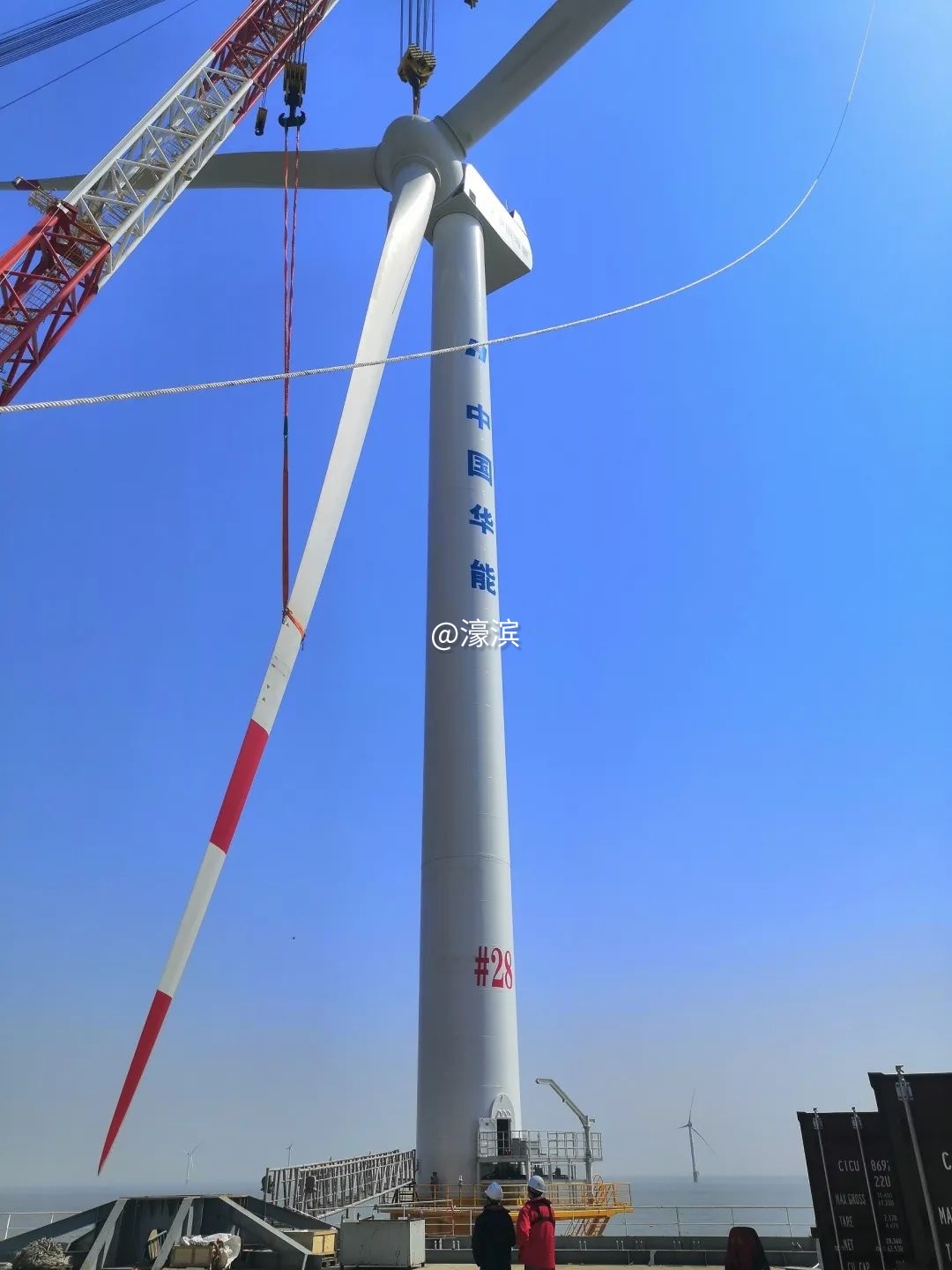

风电机组的机舱与发电机、塔筒电气散件在工厂组装成一个整体后发运至指定位置,再依次吊装塔筒、机舱,将轮毂与平台船甲板轮毂工装连接,平台船两台吊机双机抬吊依次组队,再由主吊挂设风轮吊具,辅吊配合竖直翻身,整体吊装风轮。历时94个小时的安装,3月15日13时,28号风机吊装完成。

由中铁大桥局承建的盛东如东海上风电项目总计需安装40台单机容量5.0mw变桨变速风力发电机组。此次安装的28号风机,其单片叶片长78米,旋转直径167米,轮毂距离海平面高度81米,塔筒共分为底、中、顶三段,风机整体重量770吨以上,工程最重部件为235吨的机舱。

受疫情影响,项目部前期人员进场、生活住宿、现场施工等工作均无法正常开展,此外,28号风机位还面临渔网问题,风机安装船舶无法进入施工区域,严重影响了施工进展。盛东如东海上风电项目作为2020年收官工程,当下正是海上施工的黄金时段,项目部积极与政府、渔政、业主沟通联系,尽快投入生产,打开施工面。本次风机的顺利安装,标志着节后复工的正式开始,为盛东如东海上风电项目按期并网投运奠定坚实基础。

南通0
您需要登录后才可以回帖 登录 | 注册

本版积分规则

手机版|无图版|站务联系 | 商务合作 | 平台公约

信息产业部备案:苏ICP备05014191号-1 经营性ICP许可证:苏B2-20110445 苏公网安备 32060202000307号 © 2001-2019 0513.org All Right Reserved.

投诉争议 技术支持:第一互联 GMT+8, 2025-12-6 07:57 , Processed in 0.172675 second(s), 14 queries , MemCache On. 站点统计

快速回复 返回顶部 返回列表
